Pembangunan Kawasan Permukiman Tanjung Banun Capai Progres 45 Persen

oleh -816 Dilihat
oleh
Kawasan Permukiman Tanjung Banun

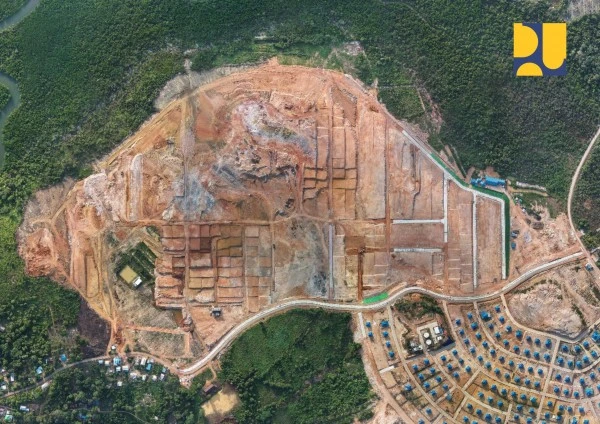

Foto udara area pembangunan Kawasan Permukiman Tanjung Banun di Kota Batam yang telah mencapai progres 45,23 persen dengan target selesai September 2025. (Foto: Ist./Kemen PU)
banner 728x90

BATAM – Proyek Strategis Nasional Kawasan Permukiman Tanjung Banun di Kota Batam mencatat kemajuan signifikan dengan progres fisik mencapai 45,23 persen per Januari 2025. Pembangunan permukiman seluas 36,77 hektare ini menargetkan penyelesaian pada September 2025.

Kepala Balai Penataan Bangunan, Prasarana dan Kawasan Kepulauan Riau Rocky Adam menyatakan pembangunan kawasan senilai Rp164,77 miliar tersebut dimulai Desember 2024. Proyek ini menggunakan skema kontrak tahun jamak untuk mempercepat realisasi.

banner 336x280

“Target penyelesaiannya pada September 2025,” kata Rocky Adam menjelaskan progres proyek yang melibatkan empat kementerian dan BP Batam.

Kawasan yang saat ini didominasi lahan perkebunan, tambak udang, dan peternakan akan berubah menjadi permukiman terintegrasi. Dua kampung eksisting yaitu Kampung Melayu Tanjung Banun dan Kuala Buluh menjadi pusat lingkungan utama dalam penataan kawasan.

banner 336x280

Kementerian PU fokus menyiapkan infrastruktur dasar termasuk pekerjaan tanah, sistem air minum, sanitasi, dan Puskesmas Pembantu. Kementerian Transmigrasi kemudian membangun 350 unit rumah tipe 45 di atas lahan yang telah disiapkan.

Rocky Adam merinci target kesiapan lahan persil rumah secara bertahap. Sebanyak 150 persil ditargetkan rampung akhir Juni 2025, 250 persil pada Juli 2025, dan 350 persil pada Agustus 2025.

banner 728x90
